填补省内空白 综改区储能标杆项目多个单体完成打桩
作者:乔建彬文/摄 编辑:刘强 来源:智慧生活报网 发布时间:2026-06-05 08:56:49

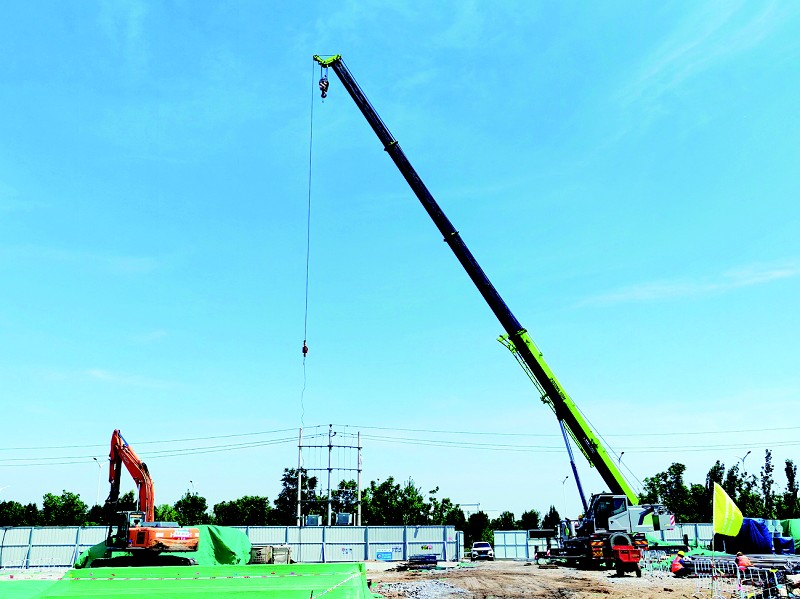

  本报讯 (记者乔建彬文/摄)6月2日,在山西转型综改示范区华景和顺40万千瓦/80万千瓦时构网型储能项目建设现场,挖掘机、运输车正加足马力作业,大型吊车来回吊运建筑材料,施工人员分布在各自工位上挥汗如雨,全力推进项目建设。目前,该项目挡土墙完成建设,办公楼、主变仓、高压室三个单体完成打桩。
  该项目是山西转型综改示范区目前规模最大、技术先进、功能齐全的储能标杆项目,填补了我省大规模构网型储能项目空白。项目总用地面积约70.76亩,采用国内先进的储能技术,建成后每年可助力减少碳排放约86万吨,对于增强电网调节能力、提升新能源消纳水平、降低要素使用成本、促进区域能源结构优化具有重要的意义。

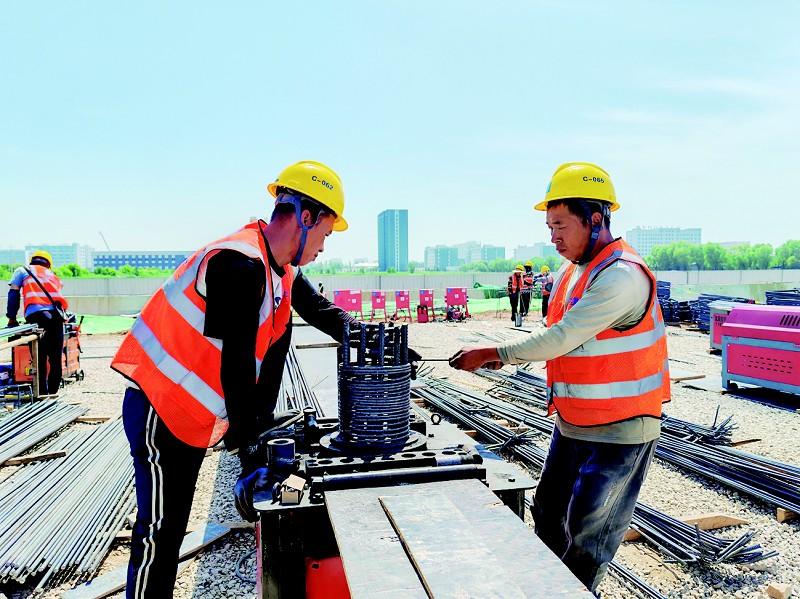

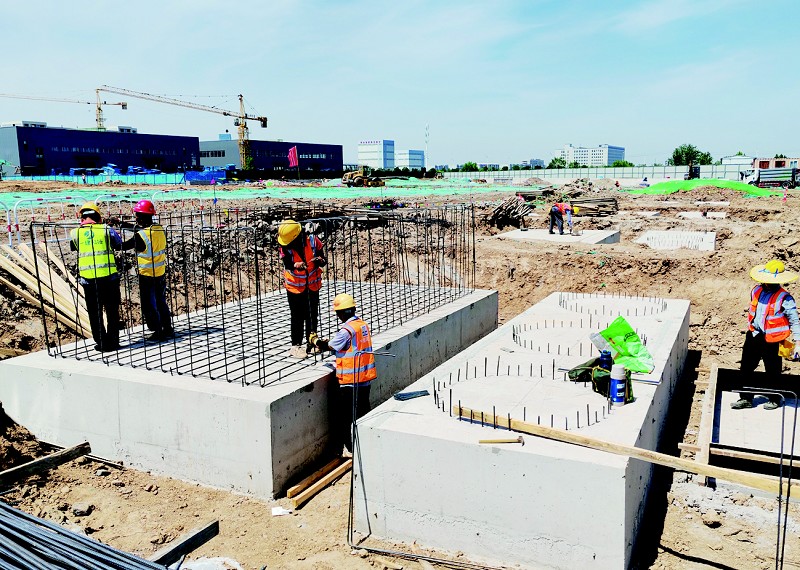

  走进项目施工现场,多台挖掘机挥舞铁臂,在指定区域有序开挖作业,铲斗起落间精准清运土方。工人们身着安全防护装备,不畏烈日绑扎钢筋、制作承台骨架,现场忙而有序。“项目开工以来,土方回填、基础设施、打桩等工作同步推进,目前土方回填完成近半,桩基工程完成总量的三分之一,部分单体已经启动设备承台建设。”项目现场负责人介绍,项目推进过程中,潇河新兴产业园区多次组织项目推进会,协调设计、水务、电力、公安、执法等单位解决出入口施工、水电供给等堵点难点,为项目顺利推进提供了保障。




  为做好夏季施工防暑降温工作,项目部提前启动高温施工应急预案,针对高温天气特点,灵活安排不同工种作业,合理错开高温时间段。针对容易引发安全事故的施工部位和环节,严格落实应急预案要求,切实做好安全防范措施。下一步,项目部将在抓好安全生产和建设质量的基础上,继续保持昂扬斗志,确保按时间节点推进。
